网络服务器机房搬迁流程及其注意事项及流程

文章来源:本站 人气:0 2023-05-17 12:01:06

网络服务器机房搬迁流程及其注意事项及流程


对于在数据中心或机房做运维的来说,最庞大的工程无外乎就是机房搬迁了,这可是伤筋动骨的大动作,我们必须提前做好搬迁流程的梳理,提前做好预案以备紧急问题出现能快速解决。

随着企业、单位的不断深入发展,对于在公司网络或机房做运维的IT网关来说,现有的涉及办公、生产场所已经不能满足,新的厂房及办公大楼逐渐筹建,那么机房搬迁或机房改建服务应运而生,而机房搬迁作为一项非常重要的工作,这可是伤筋动骨的大动作,涉及许多设备、重要数据、核心资产等,对企业来说,机房搬迁可以说是一项细致而精密且头等重要的大事,我们必须提前做好搬迁流程的梳理,提前做好预案以备紧急问题出现能快速解决。

机房搬迁不仅仅是把机房的设备迁移到新机房那么简单,而是要求网络系统的迁移和集中

存储系统的迁移必须安全平稳,不能过长时间影响生产应用。表面上就是几个IT 民工的搬运,

但实际是一项目高度集中的体力与脑力的综合项目。现将一般机房搬迁步骤介绍如下:


一、 机房搬迁第一阶段:

1、所有工作时间分为3个阶段:搬迁前,搬迁中,搬迁后


搬迁前:服务器在老机房运行阶段


搬迁中:老机房停止服务,下架,运输到新机房阶段 搬迁后:服务器运送到新机房

2、整个搬迁过程需考虑如下几个方面:机柜空间,网络,硬件设备、操作系统、数据完整性,基础服务,项目应用,搬迁流程


机柜空间:新旧机房机柜空间大小不同,需提前安排好服务器放置位置


网络:老机房有4个网段,需全部正确切换到新机房,并对应上服务器所需网段,线上内网环境应保证不用任何改动,所有服务器上线后网络自然接通


硬件设备:交换机、路由器、服务器硬件本身,存储设备,应保证正常启动,防止配置丢失导致启动后重新配置等问题


操作系统:需提前做好检测,防止操作系统不能启动


数据完整性:需要保证数据完整,防止误操作、物理损坏等造成数据丢失


基础服务:vpn,文件服务器等影响全局的基础服务,需保证可以首先并正确启动


项目应用:需保证项目按照相应顺序以此正常启动,主要要确保数据库,缓存,消息队列等基础服务先启动后,再启动项目


机房搬迁流程:整个搬迁流程应责任到每个人,明确责任,尽量简化人为操作,防止人为造成损失


二、机房 搬迁前准备工作


1、 老机房工作


去老机房统计所有设备型号,U数   统计并确认所有机柜外网段使用情况 统计网络设备位置信息,使用情况等保证硬件设备标签完整、正确、识别性高

根据上述信息,对所有硬件设备新增标签,注明搬迁责任人、网卡使用情况、新机房机柜号等内容,便于搬迁时高效无误的工作


2、 新机房工作


运维所有员工逐次到新机房熟悉地形,防止因不熟悉地形,忙中出错 所有机柜提前做好网线、电源线的准备工作,内网外网用不同颜色成品线区分,做到易识别

临时交换机上架,测试网络连通性 测试每根网线连通性,每根电线连通性,保证上架时不是这些基础小问题延误工作 机柜贴标示,再次注明机柜同服务器关系,避免上架时混乱


3、 远程工作


统计所有nfs挂载情况,提前做好启动自动挂载

做好数据库备份方案,各个项目主库不能启动应急方案 做好文件备份方案,提前备份nfs上项目文件

做好基础服务替代方案,配置好替换路由器等,防止线上路由器损坏

所有应用、系统做好关停脚本 所有应用、系统做好启动脚本 测试脚本使用效果,保证可靠性

三、 机房搬迁过程中

1、 老机房

提前到机房,每个人确认负责服务器器,并熟悉位置

确认每项前期准备工作是否已经到位

凌晨一点,按照关闭顺序,每个人登陆负责服务器执行关停脚本,关停所负责服务器

通知机房技术人员,切换网络到新机房,并由负责人测试新机房网络连通效果,确保新机房网络正常

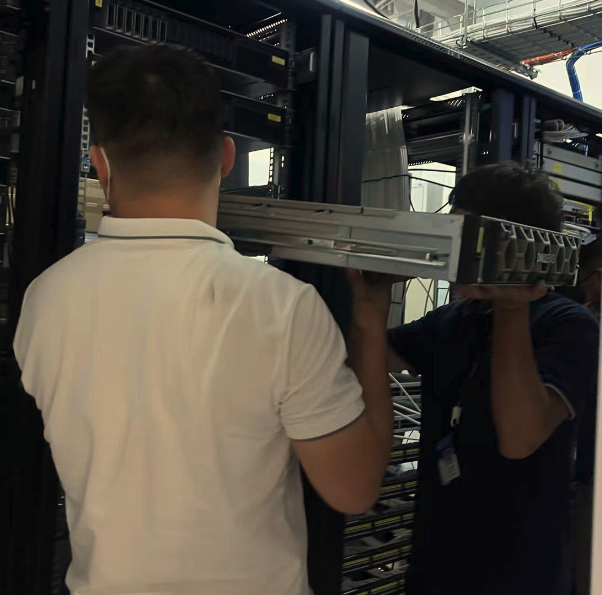

正常关闭并断电后,下架服务器按照顺序搬到楼下运输车上


2、 机房搬迁运输过程中


数据库服务器采用防震泡沫缠绕后装车

每个人负责自己的服务器不受大的震动,防止由于大震动导致服务器故障,不能启动

到新机房楼下,按照先后顺序,依次进入新机房,原则上数据库服务器和基础服务服务器先进机房


3、 机房搬迁到新机房后


每个人按照事先标识好的标签上面的内容上架,接通网络,接通电源 首先保证所有数据库启动,并检查主从状态等 剩余服务器确认电源、网络都插好后,加电启动

所有服务器启动后,观察机柜电流表是否有超电现象

有超电现象的机柜和无超电现象服务器调换位置,进行电力平衡

每个人登陆自己负责服务器,执行启动脚本,依次启动虚机,项目应用等 测试访问情况

访问没有问题以后,给测试人员打电话,走功能测试流程 通过后,结束等待访问量上升后无问题,离开

未来,智能信息化的更多技术与创新,深圳中德信通智能科技有限公司也将会不断精进,赋能“信息化”、“智能化”的建设!了解中德信通:https://www.zdxt.net

深圳海康威视代理,海康厂家总代理,海康摄像头代理,海康监控代理,海康监控代理商,海康威视总代理,海康经销商,海康代理经销商

深圳监控安装   公司安装监控  监控摄像头安装  监控安装视频 监控安装教程  监控系统安装 安防监控安装  监控安装方法  监控摄像头安装


南山网络布线  福田网络布线  宝安网络布线  龙华网络布线  龙岗网络布线  光明网络布线  前海网络布线  盐田网络布线  大棚网络布线


南山机房建设  福田机房建设  宝安机房建设  龙华机房建设  龙岗机房建设  光明机房建设  前海机房建设  盐田机房建设  大棚机房建设


南山安装监控  福田监控安装  宝安安装监控  龙华监控安装 龙岗安装监控  光明安装监控  前海监控安装  盐田安装监控  大棚监控安装


网络布线哪家好?机房建设哪家好?安装监控哪家好?监控安装哪家好?机房装修哪家好?安装摄像头哪家好?办公室机房建设网络布线设计

OMPANY INTRODUCTION公司介绍  深圳市中德信通智能科技有限公司,Shenzhen zhongdexintong Intelligence Technology Co., Ltd.(中文简称"中德信通"英文简称"ZHONGDE ICT")于2015年5月18日在深圳成立,公司位于中国深圳前海。公司主要核心业务为机房建设、机房装修、机房搬迁、综合网络布线系统(数据中心)的安全技术防范系统的设计、施工、维修以及为大型企业弱电系统集成(弱电智能化)提供整体解决方案。主要包括核心机房建设工程、机房搬迁项目、网络综合布线系统、多媒体系统、综合安防监控报警系统、人脸识别门禁考勤联动系统、IT外包运维、计算机及网络通讯设备租赁;办公设备租赁服务、智能楼宇控制系统;公司提供从技术咨询、现场勘察、工程设计、产品供应、安装施工、调试开通到售后服务及长期维修保养等全方位的支持,为客户的机房IT信息智能化综合系统提供一站式服务。 2016年公司出于拓展和完善业务需要,全资并购深圳市瑞宝信息技术有限公司,使公司业务水平和技术团队提高运转效率,为客户提供咨询、规划、设计、施工、运维、售后一体化的解决方案!公司立足深圳,目前公司设计施工的客户在北京、郑州、广州、成都、深圳 、东莞、珠海等地均成功项目案例,努力成为华南地区具有竞争影响力的弱电智能化系统综合方案服务商。中德的成长离不开新老客户的支持和鼓励,希望中德可以作为您成长的伙伴。  用心服务; "中德信通"秉承“责任感、”的服务宗旨,以客户业务需求为导向,依托广博精深的技术实力、完备高效的交付体系,贴近客户,持续进行工艺创新设计、建设、施工交付能力,交付符合客户要求的项目产品,及时解决客户反馈的问题,为客户提供、安全、及时、满意的服务;


上一篇:已经是第一篇
相关推荐
